Четвёртый потянулся ввысь

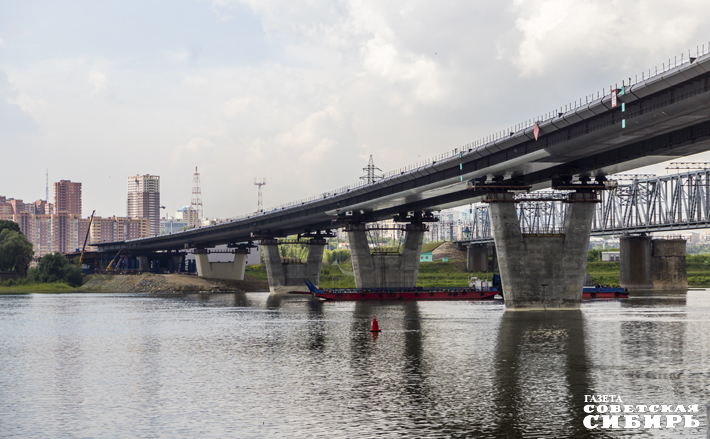

Елена СЛАВИНА Кроме пилона моста, строители возводят сейчас десятки съездов, семь эстакад, путепровод тоннельного типа.

Елена СЛАВИНА Кроме пилона моста, строители возводят сейчас десятки съездов, семь эстакад, путепровод тоннельного типа. Фото: Андрей Заржецкий

Возведена большая часть пилона новой переправы через реку Обь

Лето — время года, когда все строительные работы на крупных объектах, в том числе на площадках четвертого моста в Новосибирске, ведутся наиболее активно.

Новый мост через Обь, который имеет официальное название «Центральный», а в народе именуется четвертым, потребовал ввода целого каскада транспортных развязок. И это для столицы Сибири может стать спасением от автомобильного коллапса. В мегаполисе до конца 2023  года сдадут 25 съездов, семь эстакад, путепровод тоннельного типа в створе улицы Станиславского, четыре надземных пешеходных перехода. Планируется соединить Южную площадь с площадью Труда, обеспечив выходы на федеральные трассы «Байкал», «Чуйский тракт» и «Сибирь». Работы ведутся под контролем правительства и, конкретно, минстроя области.

Главный инженер областного государственного коммунального предприятия «Мост» Валерий Виноградов рассказал о последних изменениях на строительных площадках четвертого моста в Новосибирске:

— За прошедшие две недели концессионер завершил монтаж, выполнив операцию по опусканию пролетного строения эстакады основного хода. Строители приступили к сооружению монолитной железобетонной плиты проезжей части на этих пролетах первой захватки (участка — Прим. ред.).

Продолжается возведение пилона: сейчас завершено армирование 20-й захватки, ведется подготовка к бетонированию этой части. Напомним, что пилон планируется возвести высотой 114,5 метра и всего будет 29 захваток. Именно с 20-й изменился угол бетонирования — с внутреннего на внешний. Работы выполняются с помощью опалубки, которая перемещается вертикально.

Кроме пилона моста, строители возводят сейчас десятки съездов, семь эстакад, путепровод тоннельного типа. Фото: Андрей Заржецкий

Сейчас на всех развязках ведется строительство съездов — сооружаются монолитные железобетонные ростверки подпорных стен. Особенно активно трудится строительная бригада на съезде № 7. На путепроводе тоннельного типа основного хода трассы выполняются работы по укреплению грунта для последующей разработки насыпи. Если описывать технологию простыми словами, то происходит следующее: путепровод тоннельного типа в виде двух букв «Н» сейчас укрепляют бетоном.

Кроме того, ведется сборка специальных вспомогательных сооружений и устройств  — стапеля вантовой части пролетного строения для последующей сборки на нем металлоконструкций. Продолжаются работы по переустройству инженерных коммуникаций буквально на всех конструктивах.

По словам главного инженера, все материалы и конструкции для строительства четвертого моста уже закуплены и доставлены в Новосибирск. Поэтому нет угрозы остановки строительства этого знакового для нашего мегаполиса объекта по причине дефицита материалов.

Напомним, срок завершения всего многоуровневого комплексного транспортного объекта — 2023 год. Центральный мост строится по концессионному соглашению дочерней компании Группы «ВИС» и ООО «Сибирская концессионная компания». Группа «ВИС» выступает в проекте инвестором и концессионером, финансовый партнер — Газпромбанк. ООО «СКК» — концессионер проекта, концедент — правительство Новосибирской области в лице министерства транспорта и дорожного хозяйства. Участвует в этом масштабном для нашего региона проекте и федеральный бюджет. Доля внебюджетных средств в капитальных затратах составляет более 20 процентов.
