Повышение цен на котельное оборудование может создать риски для модернизации ТЭЦ
Обновление станций необходимо для обеспечения бесперебойного теплоснабжения активно растущих мегаполисов.

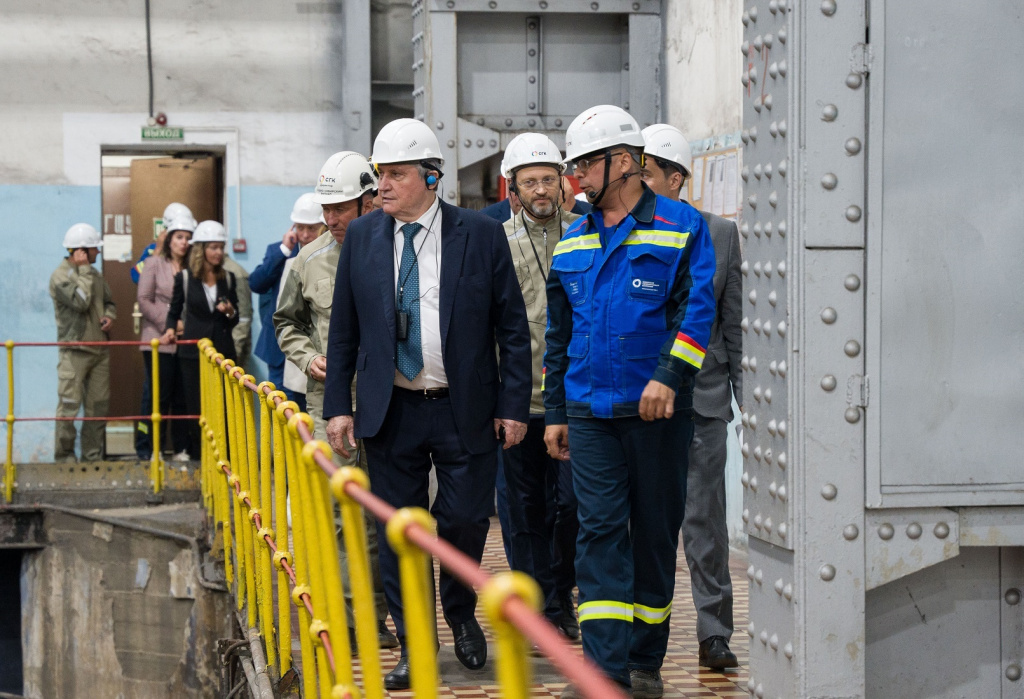

С ходом подготовки ТЭЦ-3 к модернизации по федеральной программе ДПМ-2 в рамках визита в Новосибирск ознакомился министр энергетики России Николай Шульгинов.
— По итогам закупочных процедур, которые СГК провела ранее для проекта модернизации ТЭЦ-3, по турбинам поставщик — «Уральский турбинный завод». У нас законтрактованы турбины и генераторы, есть понимание по закупке вспомогательного оборудования, по электрофильтрам. Остается один сложный вопрос: котлоагрегаты, — сообщил технический директор СГК Сергей Пушкин в разговоре с министром. — За два года — с момента, когда проводилась оценка проекта, котлы в цене поднялись практически в 2,5 раза . Главным образом сказалось повышение цен на котельные трубы высокого давления . Безусловно, сама сталь подорожала в России, но, по нашим данным, динамика роста цен не столь значительна, как увеличение стоимости котлов.
При этом Пушкин напомнил, что у СГК хорошо развиты собственные производства, где можно заменить часть продукции , необходимой для реализации программы ДПМ-2, например самостоятельно изготовить части котла. В частности, в Кемерове подразделение СГК — «Сибирьэнергоремонта» (СибЭР) — изготавливает энергетическое оборудование: поверхности нагрева, кубы воздухоподогревателя, котельное оборудование. В Новосибирске также есть промплощадка на базе ТЭЦ-2, где выполняют сложные ремонтные и производственные работы.
Площадка Сибирьэнергоремонта в Кемерове: производство поверхностей нагрева котлов
— На других станциях, где проводим замену и реконструкцию котлов, меняем поверхности нагрева сами, силами СибЭР. Устанавливаем заново спроектированные экраны, и даже с измененными характеристиками при необходимости. Для этого достаточно иметь конструкторскую документацию, которую несложно приобрести. Но в случае с ДПМ это неприменимо по формальным основаниям: мы вошли в программу с условием замены котлоагрегата. Это предполагает, что мы должны старый котел убрать, а новый, полностью готовый, поставить. Но мы не можем себе этого позволить — у нас нет котельного завода, — говорит Пушкин.
Формальные требования к поставкам, которые энергокомпании обязаны соблюдать при выполнении программ ДПМ, в новых рыночных условиях неизбежно вызывают затруднения — не только у СГК, но и у всех генераторов, кто прошел отбор в программу и сейчас контрактуется.
— Компромиссного технического решения пока нет . Это означает: или делаем себе в убыток, или отказываемся со штрафами. Последний вариант дешевле для нас, но он неправильный по сути, от проектов ДПМ отказываться нельзя, — уверен Сергей Пушкин.
По его словам, тема для профессионального обсуждения выполнение программ модернизации котельного оборудования станций по ДПМ — тема которая назрела для обсуждения в профессиональном сообществе .
— Мы понимаем, что визит министра на ТЭЦ-3 — один из первых шагов, чтобы организовать на базе правительства отраслевую площадку для обсуждения складывающейся ситуации для трех сторон: Минэнерго, потребителей и производителей электроэнергии. Сейчас многие готовы отказаться от проектов ДПМ, но оборудование надо менять сейчас, чтобы не столкнуться с энергетическим коллапсом в будущем, — поясняет технический директор ТЭЦ-3.
По его словам, в министерстве эту проблему тоже понимают, но вопрос требует экспертного обсуждения прежде, чем будут приняты какие-либо решения. Пока СГК пытается найти другие варианты, чтобы повысить эффективность проекта ДПМ на Новосибирской ТЭЦ-3 — в частности, за счет его дополнительной окупаемости. Сама станция, по состоянию на сентябрь, выполнила основную часть своей годовой ремонтной программы и готовится в будущем году приступить к модернизации турбин.
Новосибирская ТЭЦ-3 обеспечивает теплом левобережную часть Новосибирска. На долю станции приходится примерно 20% выработки электроэнергии в регионе. В 2021 году станция прошла отбор по федеральной программе ДПМ-2 (договор поставки мощности). С 2024 по 2027 годы станцию ждет обновление на сумму инвестиций свыше 12 млрд рублей. Планируется замена двух турбогенераторов с приростом мощности на 20 МВт по каждому. Электрическая мощность станции увеличится с 497 до 537 МВт, прирост составит 8%. В котельном цехе проектом предусмотрен монтаж нового котла и замена старого; а также строительство трех новых электрофильтров, КПД которых по проекту увеличится с 97% до 99,7%. В этом случае тепловая мощность ТЭЦ вырастет с нынешних 945 Гкал/ч до 1 137 Гкал/ч — на 20%.
Фото пресс-службы СГК
Последние новости
Праздник труда на земле: единство и трудовые достижения
Событие, объединяющее работников сельского хозяйства и пищевой промышленности.
Пожар в заброшенном здании: тревожные события ночи
Трёхэтажное здание стало местом ночного происшествия из-за возгорания.
Пожар на дачных участках
В результате возгорания пострадали несколько строений.
Гофрокартон в индустрии упаковки: преимущества и недостатки
Сравнение гофрокартона с другими материалами упаковки по целому ряду параметров
